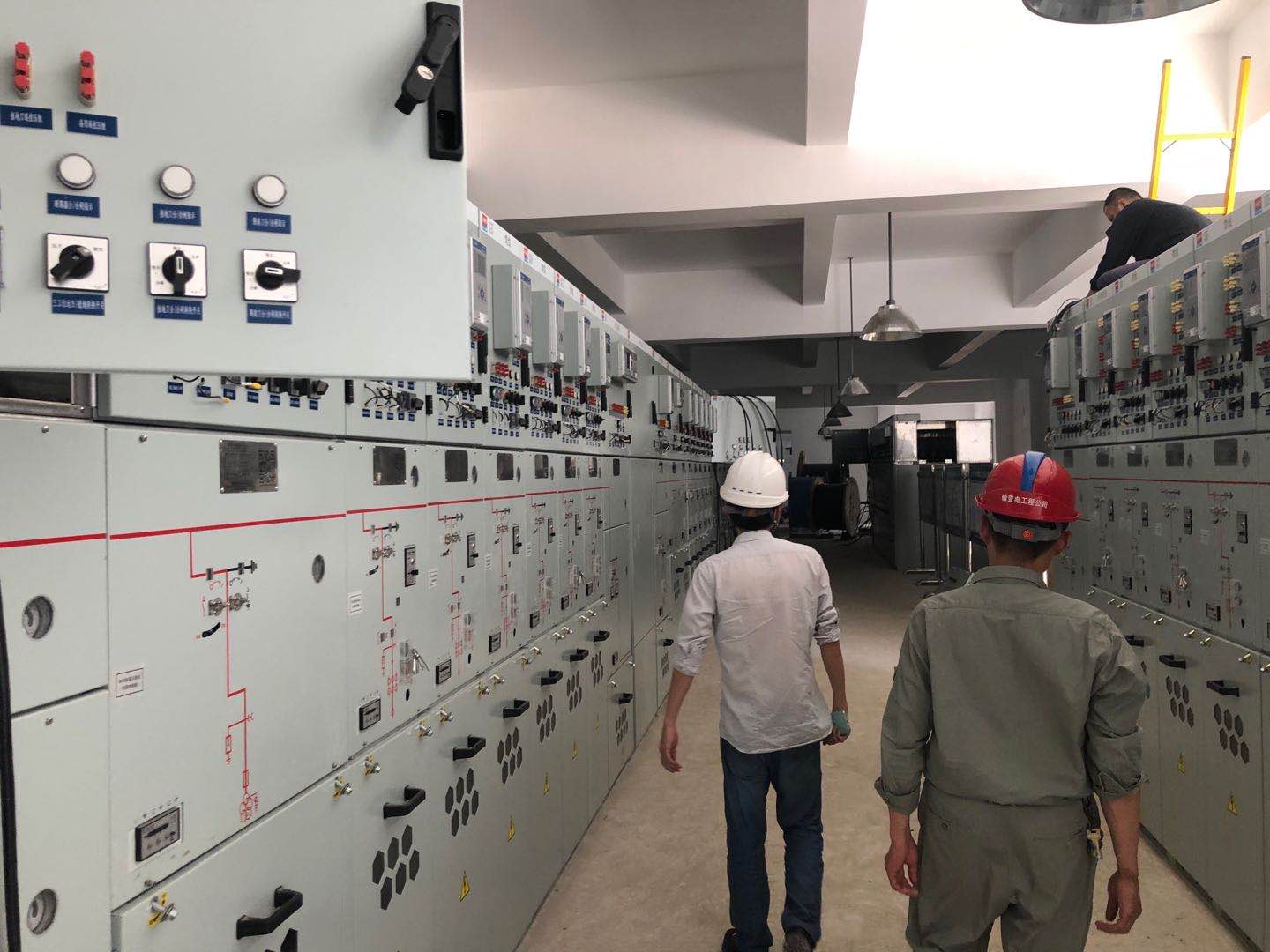

9月28日,东扩4#110千伏输变电站正式投运,成为电网建设“东新模式”下首座投运的输变电站,该站仅历时一年半便完成了投产送电,同时也正式拉开了东湖高新区采取新模式建设世界一流城市电网的大幕。
东扩4#110千伏输变电站位于高科园二路以西,总用地面积5073.6平方米,总建筑面积5167平方米,供电面积约5.6平方公里,主要为国家重点战略项目华为海思公司试验基地及周边的省科技新馆等20多个重点项目提供能源支撑。建设规模为3台80兆伏安主变,20千伏出线30回。该站投运后,有效提升了周边企业、居民供电可靠性。
根据东湖高新区管委会与国网武汉供电公司2019年签订的《电网建设项目合作框架协议》,东湖高新区区域电网建设全部采用“东新模式”——政府开展电网建设土建工作,供电公司完成电气建设。“东新模式”共21座输变电站,其中14座输变电站工程土建均由武汉光谷建设投资有限公司完成。
东扩4#110千伏输变电站建设速度远超常规,在管委会相关部门、高新区供电公司的大力支持下,公司统筹各参建方创新融合优化流程,仅用4个月完成项目前期所有手续,于2019年8月开工,并克服场地狭小、新冠疫情、汛期等不利因素,与时间赛跑,顺利完成全部土建工程建设,于2020年9月28日投产送电。相较于传统模式,东扩4#110千伏输变电站建设周期至少缩短了2年以上。
东扩4#110千伏输变电站的建成和通电投产,为华为公司等高新区重点企业发展提供了高质量服务保障。接下来,公司将全面加快推进东湖高新区域电网建设工作,紧锣密鼓开展东扩3#输变电站、东扩5#输变电站及电力通道、东扩11#输变电站等电力项目建设,服务招商引资“一号工程”,打造一流营商环境。
