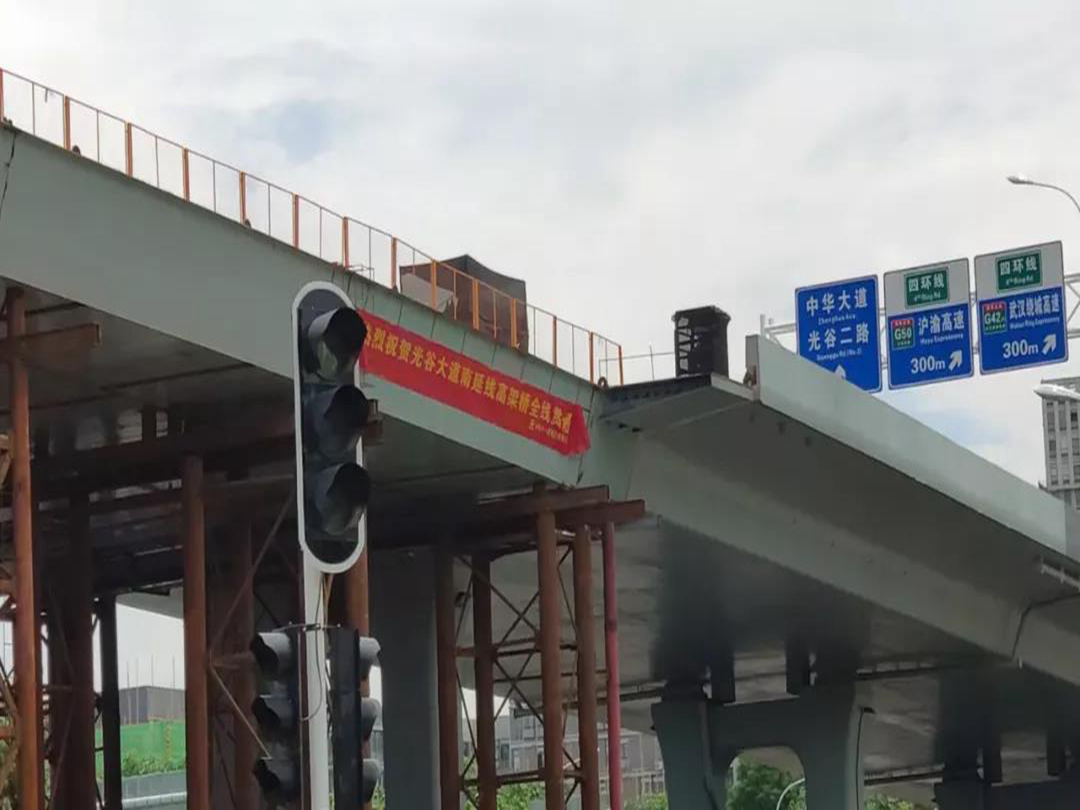

建党百年之际,由光谷建设公司建设的光谷大道南延工程传来捷报,光谷大道“杨桥湖至光谷二路”高架于7月1日上午8点整顺利通车。自此,武汉二环至外环南向通道实现高架快速通行,从东湖隧道至外环线(四环线)全程走完只需10分钟。
光谷大道作为武汉都市发展区“五环二十四射”快速交通体系的关键干线,承担着武昌地区和光谷地区南向快速出城的重要通道作用。其中,光谷大道快速化改造工程一期、二期已于2019年9月1日通车。光谷大道南延工程北起金融港四路,高架至流芳路口后落地,全长约7.3公里,于2019年9月1日实现三环线至杨桥湖段通车。
按规划,光谷大道南延主线桥与光谷大道一期、二期高架连为一体,实现武汉二环南向出城主干道全高架一路畅通。
5月1日,光谷大道南延工程高新六路互通立交及匝道实现通车后,因受流芳路口上方110KV及220KV高压线影响,光谷大道南延工程仅剩尾端“杨桥湖至光谷二路”高架桥未能合龙贯通。5月初,经过光谷建设公司与国网武汉供电公司多次协调沟通,确定了高压停电时间,并在高新区建设局、城管局、企服局、交通大队等职能部门支持下,各方共同努力,克服重重困难,5月17日完成了高压线迁改,为高架桥合龙施工创造了条件。
从5月份到6月份,在不到两个月的时间里,光谷建设公司统筹中铁十一局等参建单位合理安排工期计划,紧抓各工序间的衔接和转换时间,完成合龙处桥梁施工和验收。
通车时刻
2021年7月1日
早上7:30,光谷一路附近施工围挡拆除。

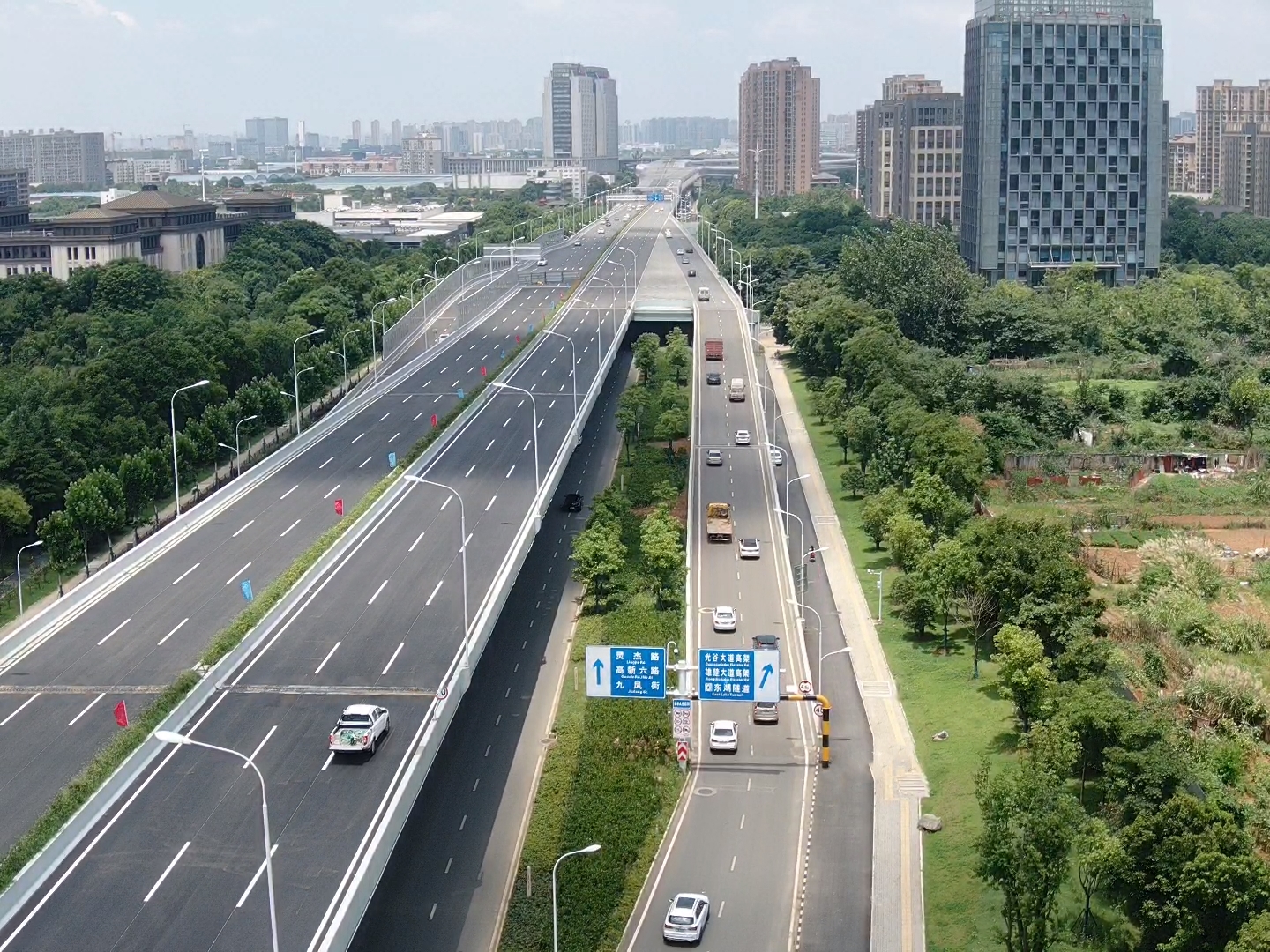

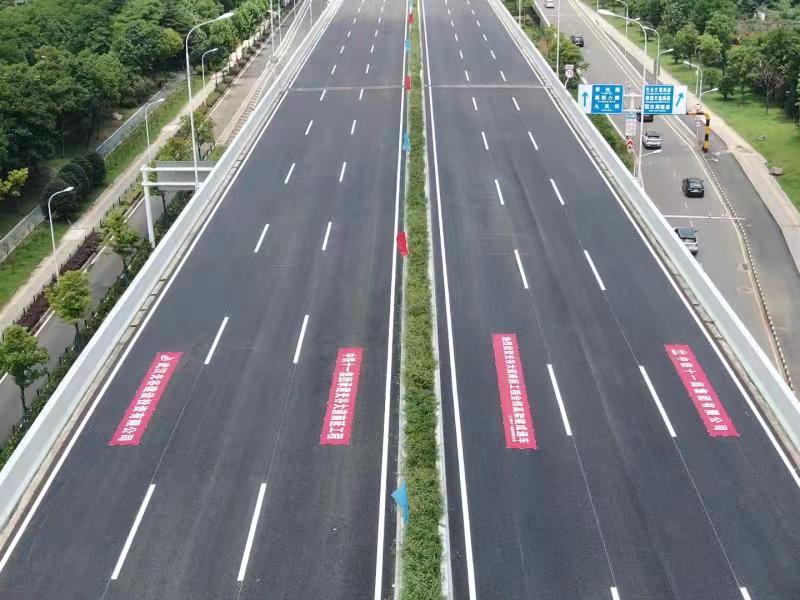

早上8:30,第一辆车顺利驶出光谷大道南延光谷二路下桥处。
光谷大道南延“杨桥湖大道至光谷二路”高架桥的贯通,有效缓解了沿线众多住宅区以及金融港、科技园、创业园区的道路拥堵问题,实现了光谷大道高架桥全线贯通,武汉二环南向出城可全高架快速通行。
