武汉今年首座新投运变电站送电,保障武汉新城“电力十足”
2024-01-17 17:37:54   来源:新华社客户端    点击: 241

  1月17日,新华社客户端发布报道,关注110千伏启明变电站正式送电。详情请看——

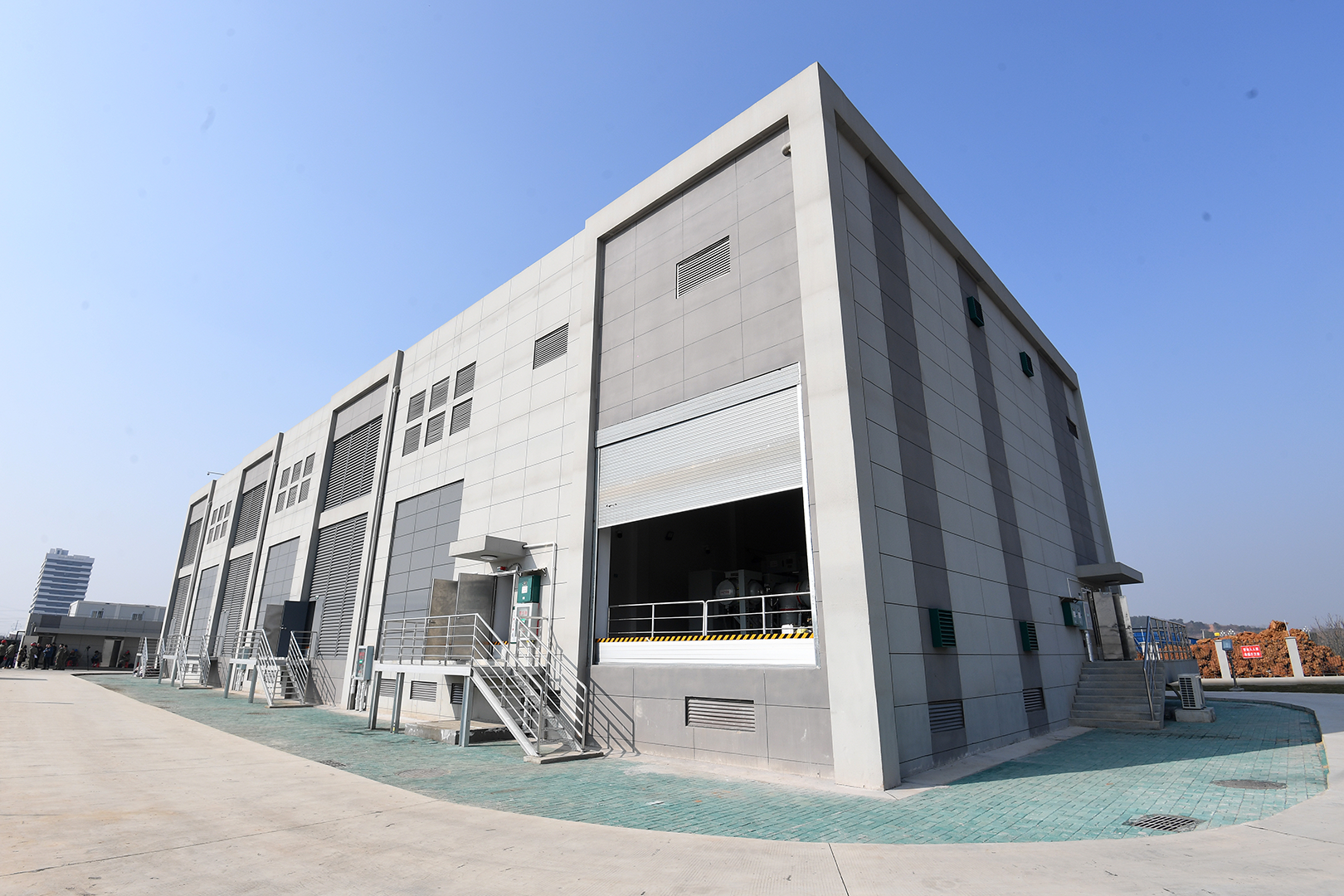

  近日,2024年武汉第一座新投运的变电站——110千伏启明变电站正式送电。启明变电站的建成,可满足这一区域“十四五”期间用电需求,为当地高新科技产业基地提供稳定用电保障。


  110千伏启明变电站位于武汉新城核心区,属于武汉市建设世界一流城市电网政企合作共建项目。变电站配置2台容量为50兆伏安的主变压器,10千伏馈线24条,主要供电范围为东至未来二路、西至绕城高速、南至关豹高速、北至高新大道面积约7.9平方公里的区域,该供区内地球空间信息化产业基地、硅谷小镇等重大产业项目供电需求极大。
  为高标准建设武汉新城,加快建设世界一流城市电网,武汉东湖高新区创新政企合作共建的“东新模式”:政府先行完成变电站及电力通道土建部分,建完移交给供电公司安装。武汉光谷建设投资有限公司统筹各参建方优化流程,近9个月就顺利完工交付供电公司。相关手续并联进行,节约近75%的前期审批和建设时间。相较传统模式,整个项目建设周期缩短2年以上。

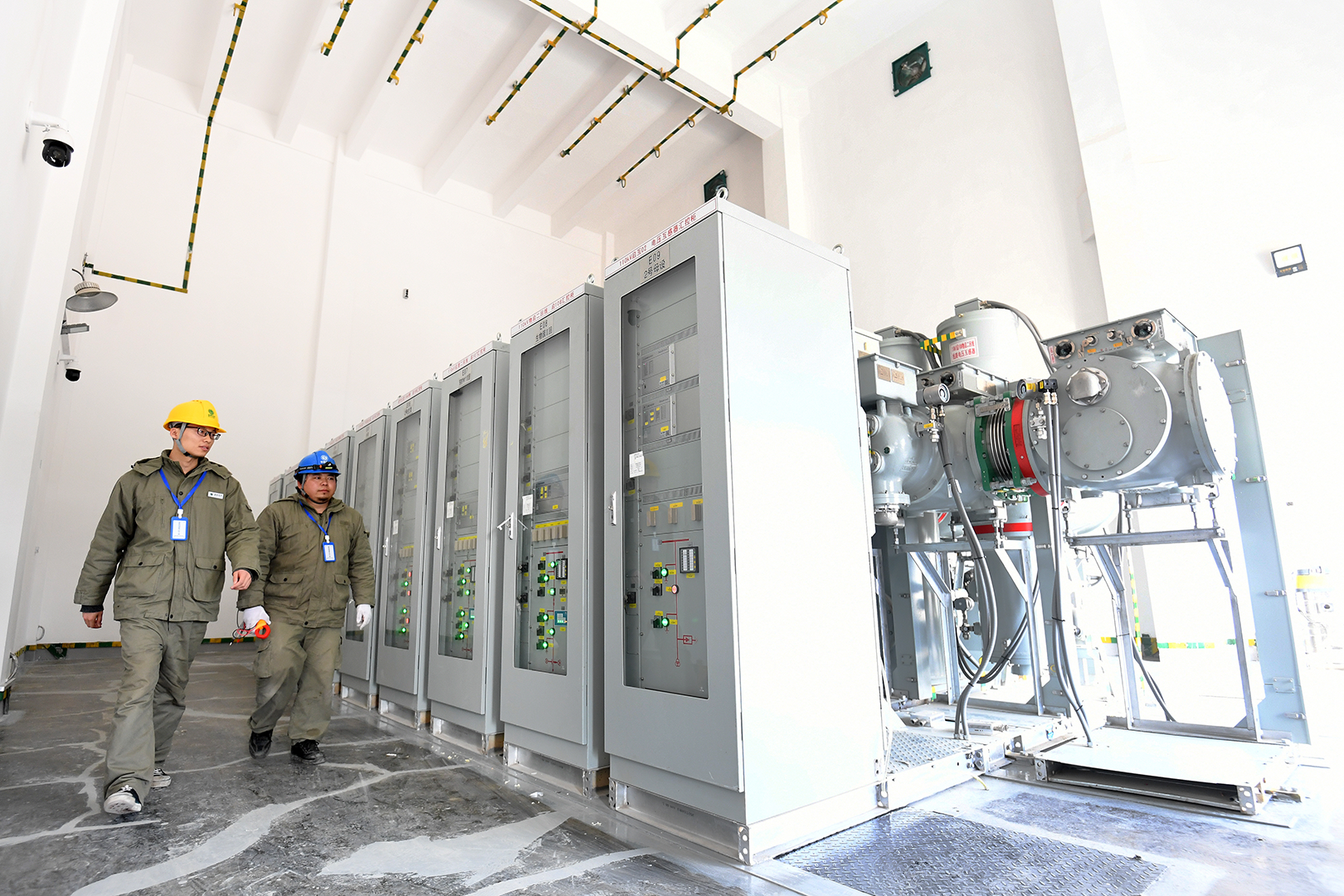

  国网武汉供电公司华源电力有限公司副总经理高凌霄介绍,此次新站送电,国网武汉供电公司采用远方集控“一键顺控”送电模式,运维人员在6公里外光谷集控站远方操作送电。相比传统人工现场送电缩短时长80%,助力重大产业项目早接电、早投产。(李培培、张江威)
